ХОЛОДНЫЙ ШОВ: ЧТО ПРОИСХОДИТ, КОГДА ВТОРОЙ МИКСЕР ОПОЗДАЛ НА ДВА ЧАСА
Холодный шов: что происходит, когда второй миксер опоздал на два часа
Холодный шов — это граница между двумя порциями бетона, которые не успели соединиться в одно целое. Первый миксер разгрузили, второй застрял на трассе, и через пару часов свежую смесь льют на ту, что уже начала схватываться. Снаружи лента выглядит монолитной. Внутри — две плиты, лежащие друг на друге. Именно по этой линии потом идёт вода, а следом трещина.
Почему два часа — это уже много
Бетон не «сохнет», он схватывается: цемент вступает в реакцию с водой, и смесь из текучей превращается в твёрдую. У этого процесса есть точка невозврата — начало схватывания. Летом при +20 °C она наступает в среднем через 1,5–2 часа после замеса на заводе, в жару — быстрее, осенью — медленнее.
Пока смесь не дошла до этой точки, новая порция бетона перемешивается с прежней вибратором и образует один массив. Как только прошла — вибратор уже не помогает. Верхний слой ложится на плёнку из цементного молока и воздуха, и сцепление между слоями падает в разы.
Важно: отсчёт идёт не от момента разгрузки, а от момента, когда бетон замешали на заводе. Миксер, который ехал 50 минут в пробке, привёз смесь, у которой осталось не больше часа жизни.
Что происходит внутри ленты по линии шва
Холодный шов опасен не сам по себе, а тем, что делает с фундаментом в Ленобласти — там, где вода и мороз работают круглый год.
- Вода находит шов первой. По границе между слоями всегда есть микрозазор. Грунтовая вода заходит в него по капиллярам, а весной и осенью держится там месяцами.
- Мороз расширяет зазор. Вода в шве замерзает, лёд давит на обе половины, зазор растёт. Каждый цикл через ноль — а их в СПб за зиму бывает несколько десятков — добавляет доли миллиметра.
- Арматура ржавеет именно здесь. Влага у шва достаёт до стержней раньше, чем в любом другом месте ленты. Ржавчина увеличивает объём стали, бетон вокруг стержня откалывается.
- Лента перестаёт работать как балка. Фундамент рассчитан на то, что верх и низ сечения работают вместе. Если между ними шов — это уже две тонкие балки, каждая в разы слабее.

Результат появляется не сразу. Первые два-три года дом стоит спокойно. Потом на цоколе — горизонтальная трещина точно по уровню шва, а в углах — косые, как при неравномерной осадке.
Как отличить холодный шов от нормального рабочего
Рабочий шов — это когда заливку специально останавливают и правильно готовят стык. Строители так делают, если фундамент большой и залить его за смену невозможно. Холодный шов — когда остановка случилась сама, и стык никто не готовил.
| Признак | Рабочий шов (норма) | Холодный шов (брак) |
|---|---|---|
| Где проходит | В расчётном месте, обычно горизонтально по всей ленте | Где остановился миксер: косо, «языком», на части ленты |
| Подготовка поверхности | Цементная плёнка снята, поверхность шероховатая, чистая | Гладкая плёнка, пыль, иногда лужа воды |
| Время до продолжения | Бетон набрал не меньше 1,5 МПа — обычно от 8–12 часов | От 2 до 6 часов — самое опасное окно |
| Арматура через шов | Сквозная, шов не совпадает с нахлёстом | Случайно, часто в зоне нахлёста |
| Как выглядит после распалубки | Ровная линия, слои не различимы по цвету | Заметная полоса, разный оттенок, иногда щель |
Ключевое отличие — время. Есть два безопасных состояния: смесь ещё живая (до начала схватывания) или бетон уже твёрдый и его подготовили как основание. Всё, что между, — холодный шов.

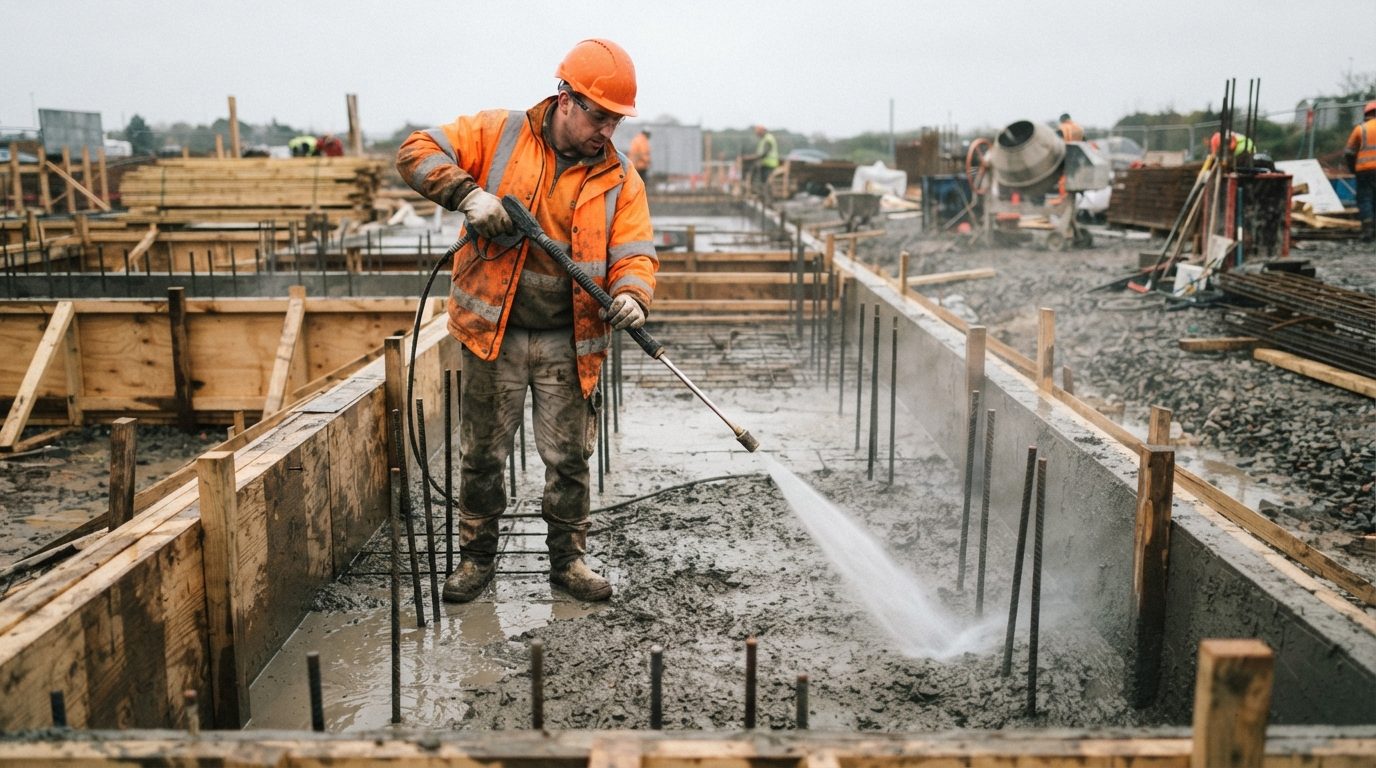

Что делать, если миксер задерживается
У бригады на объекте есть три варианта, и выбор зависит от того, сколько прошло времени.
- Прошло меньше часа с замеса. Ничего страшного. Смесь в опалубке ещё живая. Уложенный бетон уплотняют вибратором и ждут. Когда приедет второй миксер, границу провибрируют вместе с новой порцией.
- Прошло 1–2 часа, смесь начала густеть. Заливку останавливают осознанно. Поверхность выравнивают, делают её горизонтальной, а не «языком». По верху укладывают рейку или брусок — получится шпонка, ступенька, которая свяжет слои. Продолжают только на следующий день после подготовки.
- Прошло больше 2 часов, бетон уже схватился. Это уже рабочий шов, его нужно готовить: снять цементную плёнку металлической щёткой или водой под давлением, убрать пыль и мусор, смочить поверхность. Продолжают, когда бетон набрал хотя бы 1,5 МПа — в тёплую погоду это следующее утро.

Чего делать нельзя: лить свежую смесь на схватившуюся «как есть», доливать воду в загустевший бетон, чтобы он «снова потёк», и заполнять шов раствором вручную.
Как заказчику проверить, что шва нет
Вы не обязаны стоять у опалубки весь день, но три вещи стоит проконтролировать.
До заливки. Спросите прораба, сколько миксеров заказано и с каким интервалом. Для ленты объёмом 20–30 кубов нормальный график — машины с разрывом 30–40 минут, чтобы каждая следующая приходила до того, как предыдущая порция начнёт схватываться. Если бетон везут с одного завода одной партией — риск ниже.
Во время заливки. Попросите фиксировать время выезда каждого миксера — оно есть в накладной. Если интервал между машинами превысил час, задайте вопрос, что делали с границей.
После распалубки. Осмотрите ленту снаружи. Горизонтальная полоса другого оттенка на одном уровне по всему периметру — рабочий шов, скорее всего, сделан правильно. Косая полоса, «язык» или щель, в которую входит лезвие ножа, — повод вызвать независимого специалиста до того, как начнут класть стены. Как проверить остальное, мы разбирали в статье как читать геологический отчёт и в материале о том, когда лучше заливать фундамент: осенью риск задержек миксеров выше, а времени на схватывание — больше.
Фундамент, монолитный каркас, перекрытия, общестроительные работы — посчитаем по тому, что у вас есть на руках. Проект, эскиз от руки, фотографии участка или просто описание задачи словами: присылайте на monostruktura@yandex.com, посмотрим и посчитаем объёмы и стоимость. Удобнее голосом — +7-992-160-77-11.
Наши объекты и полный список работ — на сайте monostruktura.ru.
FAQ
Можно ли «спасти» холодный шов, промазав его гидроизоляцией снаружи? Обмазка закроет вход воде снаружи, но не восстановит сцепление слоёв. Лента всё равно будет работать как две балки. Гидроизоляция здесь — обязательная мера, но не лечение.
Один холодный шов — это точно переделка? Не всегда. Многое зависит от того, где он прошёл и через что. Если шов горизонтальный, выше уровня грунта, и по нему нет щели — обычно достаточно усиленной гидроизоляции и наблюдения. Если шов косой, ниже уровня грунтовых вод или попал в зону нахлёста арматуры — нужна экспертиза.
Сколько миксеров нужно, чтобы не было шва? Дело не в количестве, а в интервале. Правило простое: следующая машина должна разгрузиться до того, как предыдущая порция начала схватываться, — в тёплую погоду это 1,5–2 часа от замеса.
Отличается ли риск для плиты и для ленты? Для плиты риск выше: её льют без остановок, и «язык» из-за опоздавшего миксера проходит через всю толщину. В ленте шов чаще горизонтальный, и его проще правильно подготовить.
